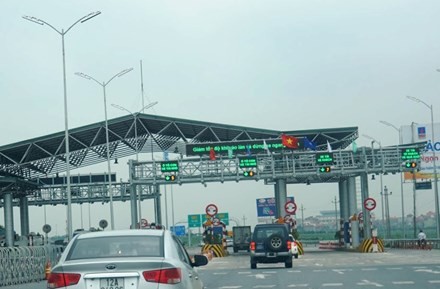

Mới đây, Tổng Cục Đường bộ Việt Nam có văn bản báo cáo Bộ GTVT việc kiểm tra, giám sát công tác thu phí đối với trạm thu phí Km152+080 QL1 dự án cải tạo, nâng cấp QL1 đoạn Hà Nội – Bắc Giang theo hình thức hợp đồng BOT do Công ty CP Đầu tư BOT Hà Nội – Bắc Giang quản lý và khai thác.
Nhà đầu tư của dự án là liên danh Công ty CP Đầu tư Văn Phú - Công ty CP Tập đoàn Đại Dương - TCT Xuất nhập khẩu và xây dựng Việt Nam - Công ty CP Đầu tư và thương mại 319 (VANPHU INVEST - OGC - VCG - 319 INVEST).
Công tác kiểm tra, giám sát được thực hiện liên tục trong 10 ngày, từ 13h30 ngày 16/12/2016 đến 13h30 ngày 26/12/2016, gồm các nội dung: Giám sát việc xuất, thu hồi vé và số thu từng ca; giám sát hệ thống thiết bị phòng hậu kiểm; giám sát ngoài cabin.
Kết quả, sau 10 ngày, Tổng Cục Đường bộ Việt Nam phát hiện số thu phí sử dụng đường bộ đối với vé lượt trong thời gian giám sát là 10,99 tỷ đồng, bình quân 1,099 tỷ đồng/ngày, tăng 8,27% (tương đương 84 triệu đồng) so với mức bình quân ngày của 6 tháng trước đó (1,015 tỷ đồng).
Chính vì vậy, Tổng Cục Đường bộ Việt Nam đã yêu cầu doanh nghiệp dự án phải báo cáo giải trình sự chênh lệch về mức thu bình quân ngày của 10 ngày kiểm tra, giám sát tăng 8,27% so với mức thu bình quân ngày của 6 tháng trước đó.
Về công nghệ thu phí, Tổng Cục Đường bộ Việt Nam cho biết, thời gian kiểm tra, giám sát hệ thống thu phí một dừng tại trạm hoạt động chưa ổn định còn tồn tại nhiều lỗi.
Vì vậy, Tổng Cục Đường bộ Việt Nam cũng đã yêu cầu doanh nghiệp dự án khắc phục tình trạng để nhân viên phải mở cưỡng bức khi không nhận diện được vé; phần mềm tại các máy tính làn thu phí bị treo, truyền dữ liệu từ máy tính tại nhà điều hành đến các máy tính tại cổng trạm bị trễ; vòng từ nhận dạng không đúng vé để hệ thống ghi xe vượt trạm; tăng cường kiểm tra công tác thu phí để việc thu phí được công khai, minh bạch; khẩn trương hoàn thiện việc xây dựng, lắp đặt hệ thống thiết bị thu phí không dừng để sớm đưa vào sử dụng, phục vụ công tác thu phí.
